T&T集团在老挝投7.68亿美元建Savan 2风电场
T&T集团与Vinacom签署合作备忘录,在老挝沙湾拿吉省开发装机495兆瓦的Savan 2风电场,投资额7.68亿美元,预计2028年底商业运营,电力将出口越南。项目建成后T&T在老挝风电总装机将达990兆瓦。
T&T集团与Vinacom投资贸易公司于10月8日在老挝首都万象签署合作备忘录,共同开发并运营Savan 2风电场。签约活动在越南政府总理黎明兴正式访问老挝期间举行。该项目装机容量495兆瓦,投资额7.68亿美元,拟选址老挝沙湾拿吉省农县,预计2028年底投入商业运营。

T&T集团副总经理、T&T能源集团股份公司董事长阮玉毅(左)与Vinacom投资贸易公司经理范文山交换Savan 2风电项目合作开发备忘录。(越南生意网)
根据两国政府2026年合作安排,Savan 2属于获准推进建设和商业运营的项目之列。双方主张为在老挝开发电力项目并向越南售电的投资者提供便利,同时协调研究联网线路、确定输电容量,并推进2030年前具备电力出口条件的项目。
越南第八版电力规划(修订版)预计,到2030年越南电力进口规模将达约9360至12100兆瓦,其中方向之一是按两国政府协议增加从老挝的进口。Savan 2的开发属于扩大电源供应和区域电网互联计划的一部分,将为越南补充可再生能源。
Savan 2是Savan 1的后续项目,建成后T&T集团在老挝的风电项目总设计装机将升至990兆瓦,接近1吉瓦。2025年12月底,Savan 1一期48台风机在沙湾拿吉投入商业运营,总装机300兆瓦;两期全部完成后,Savan 1总装机为495兆瓦,预计每年向越南供电约9亿千瓦时。

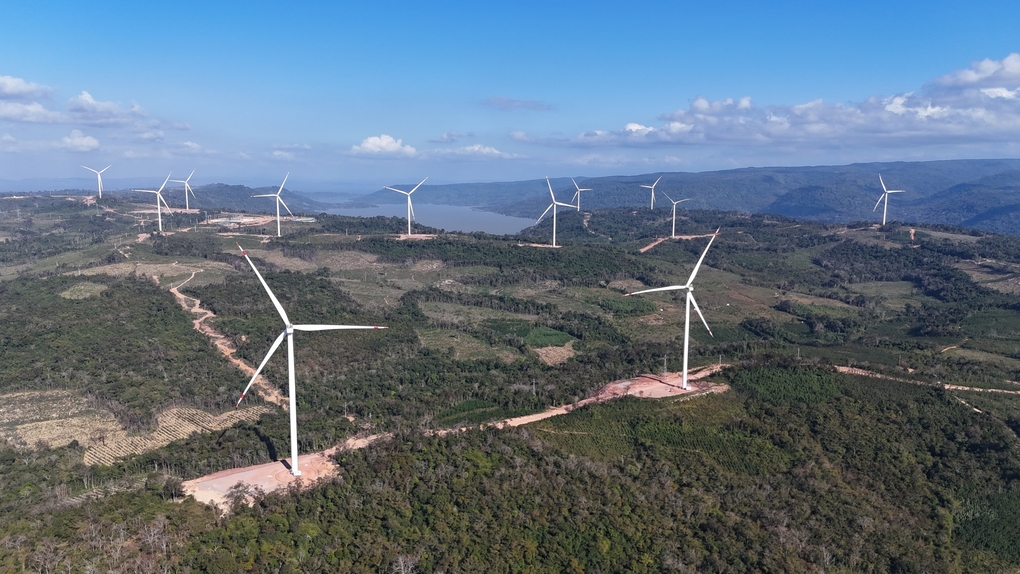

装机495兆瓦的Savan 1风电场是T&T集团在老挝的首个可再生能源项目。(越南生意网)
据T&T集团介绍,Savan 1一期从完成手续、建设电厂、投资输电系统到并网历时约16个月。集团与承包商同步施工电厂和输电设施,除吊装风机外,还修建施工道路和桥梁以运输超长超重设备,并建设近70公里的220千伏线路接入老挝保口岸220千伏变电站。施工6个多月后,Savan 1在老挝境内的输电线路已与越南方220千伏线路完成连接,该现有基础设施可为Savan 2的并网提供支持。

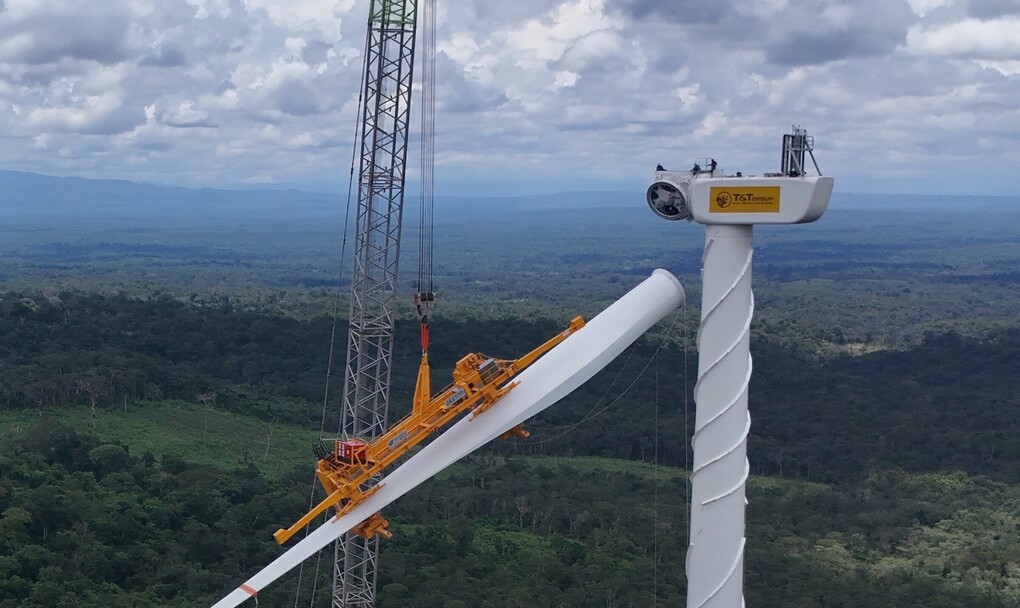

干部和工程师在Savan 1风电场施工、安装风机。(越南生意网)
资金安排是Savan 1开发的重要环节。筹备阶段,Savan 1风电公司已与越南军队股份商业银行(MB)签署融资安排协议,为一期获得超过4.9亿美元的资金支持。据企业方面数据,Savan 1商业运营近7个月录得约3650万美元营收。T&T集团表示,Savan 1的实践经验为其在跨境风电项目的融资、施工组织和运营方面积累了基础,这些因素可在开发Savan 2时加以继承,同时还需完成投资手续和电网接入方案。
来源:越南生意经
